工程案例

装甲部队3号院硅PU篮球场、人造成足球场施工完成总结
点击:2003发布时间:2023-06-29

项目概况• 项目名称:杜家坎3号院体育场地改造工程

• 施工内容:2片标准硅PU篮球场 + 1片5人制人造草足球场

• 施工周期:2020年10月1日 —2020年10月31日

• 施工单位:北京金地彩装饰工程有限公司   • 验收状态:已完成竣工验收,合格交付使用

一、施工总体完成情况:本次工程严格按设计图纸与国家体育场地施工规范执行,顺利完成全部施工内容。

• 2片硅PU篮球场:基础处理、底涂、弹性层、加强层、面层、划线、收边全部完成

• 1片人造草足球场:基础找平、排水优化、人造草铺设、石英砂/橡胶颗粒填充、接缝处理、围网基础全部完成

• 场地配套:球架预埋、围网立柱基础、排水沟衔接、场地清洁与成品保护同步完成

二、硅PU篮球场施工关键工艺与质量控制

1. 基础处理• 基面打磨、清洁、修补,确保平整度≤3mm/3m,含水率≤8%

• 伸缩缝清理、填充弹性密封胶,防止面层开裂

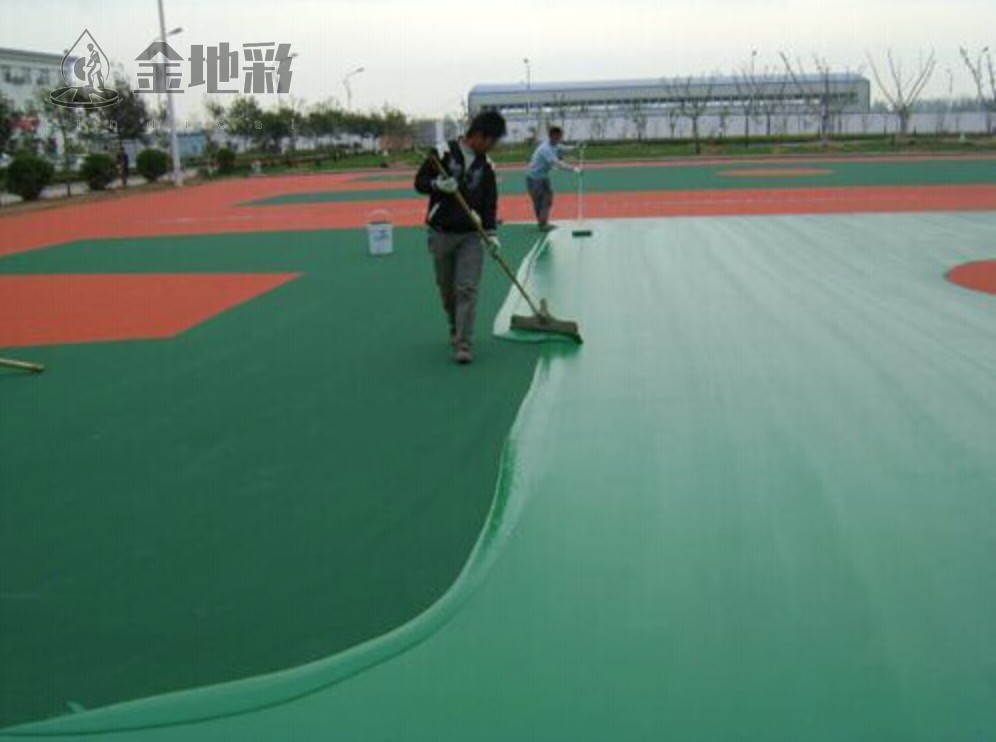

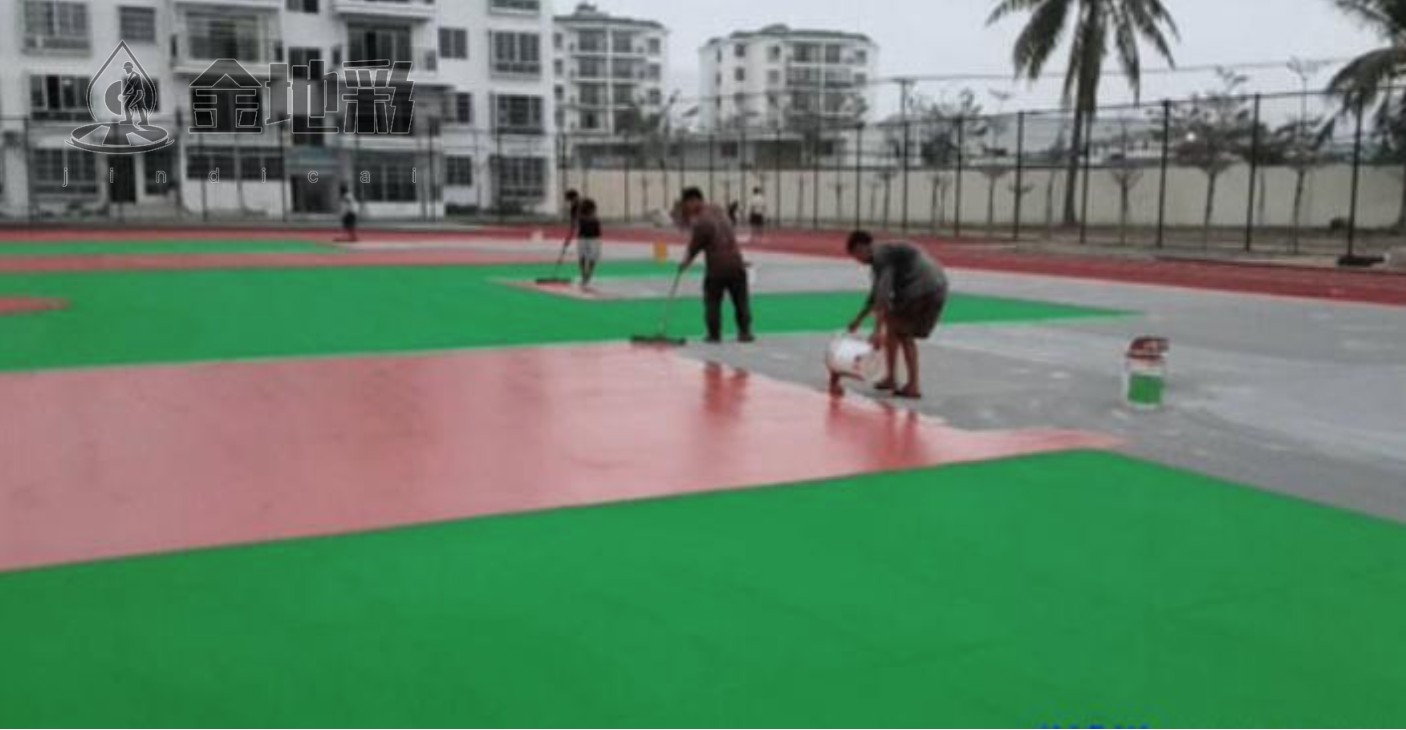

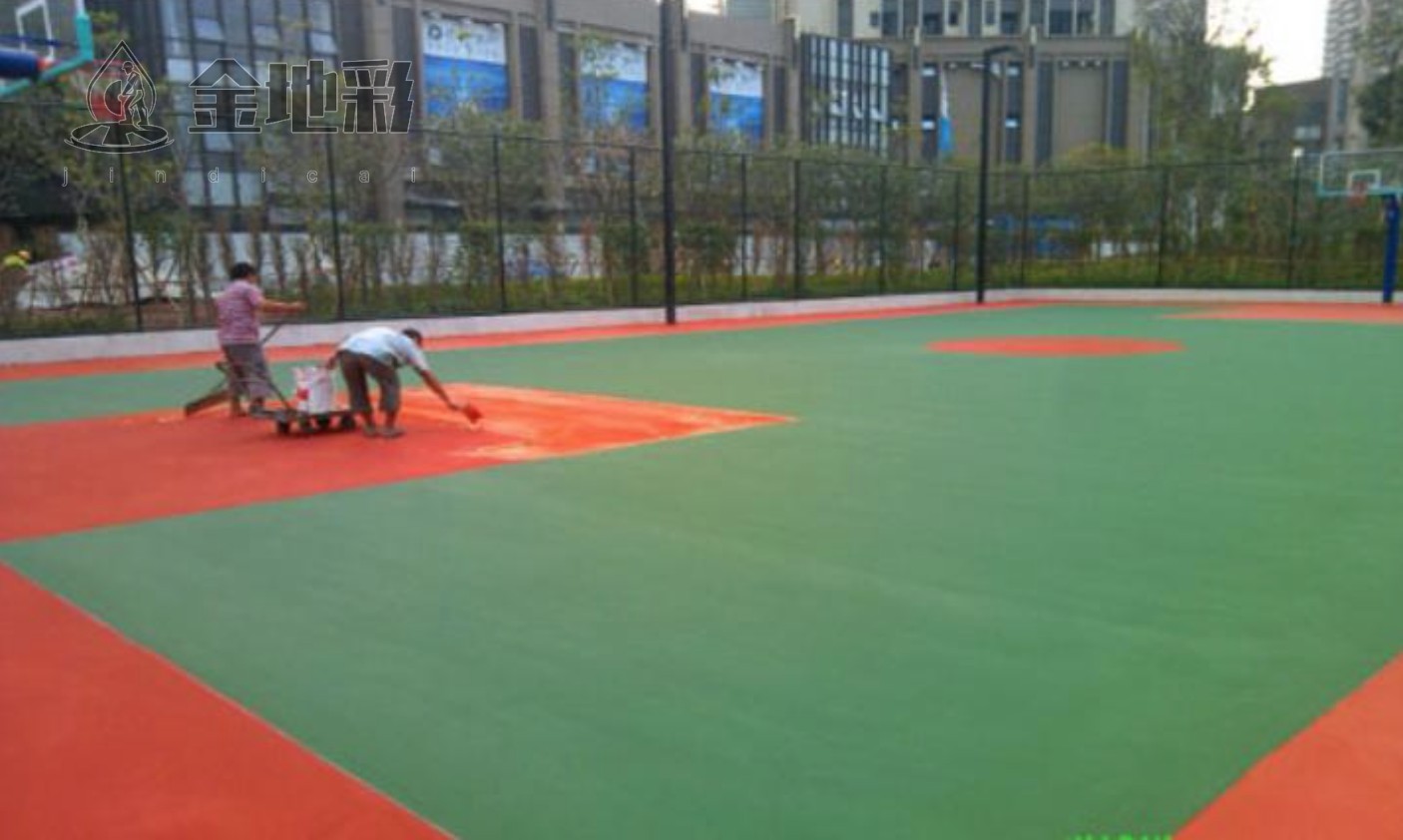

2. 分层施工(标准工艺)• 底涂:混凝土封闭底漆,滚涂2遍,确保无漏涂、无空鼓   • 弹性层:分2-3遍刮涂,总厚度4-5mm,保证回弹与缓冲性能    • 加强层:找平加固,提升整体强度与平整度。   • 面层:双组份面漆交叉滚涂2遍,色泽均匀、耐磨防滑。  • 划线:激光定位+美纹纸遮蔽,标准5cm白线,边缘清晰、误差≤1mm

3. 质量控制要点   • 温度控制:10-30℃施工,避开雨天与暴晒   • 工序衔接:每道工序干透后再进行下一道,杜绝层间夹杂。   • 成品养护:全场封闭养护≥7天,24小时禁行、72小时禁运动

三、人造草足球场施工关键工艺与质量控制

1. 基础与排水   • 基础压实、找平,设置合理坡度,确保雨后无积水。• 排水沟清理、防水处理,与场地衔接密封

2. 人造草铺设   • 草丝方向统一,接缝处用专用胶带粘接牢固,无明显缝隙。• 石英砂+橡胶颗粒分2次填充,均匀密实,保证脚感与稳定性。 • 边缘收边、固定,防止起翘、移位。

四、安全文明施工与成品保护

• 全程围挡隔离,设置警示标识,非施工人员禁止入内   • 材料分类堆放,施工垃圾日产日清,保持场地整洁  • 完工后全面清洁,覆盖保护,直至验收交付。

五、验收情况

• 自检:平整度、厚度、色泽、标线、弹性、防滑等指标全部达标。  • 联合验收:建设单位、监理单位现场核验,资料齐全,评定为合格工程。 • 第三方检测:环保、物理性能符合GB 36246-2018等国家标准

六、总结与后续建议

本次杜家坎3号院体育场地工程,在工期、质量、安全、文明施工方面均圆满完成目标。2片硅PU篮球场弹性适中、耐磨防滑、色彩鲜亮;1片人造草足球场脚感舒适、排水顺畅、整体美观,可满足日常运动与赛事需求。

后续建议

• 场地正式使用前再养护3-5天,确保材料完全固化

• 定期清洁,避免尖锐物划伤、油污污染

• 每年做1次专业养护,延长使用寿命

分享到:
