环氧地坪

亦庄数字工场
点击:269发布时间:2023-06-28

亦庄数字工场 签订时间:2018年4月19号

无溶剂环氧砂浆地坪

地址:北京亦庄开发区科创十一街数字工场院内

北京亦庄经济开发区简称(经开集团),科创十一街数字工厂停车场改造项目,承蒙甲方的厚爱和信任,经甲方考察研讨,指定这个重点项目工程有金地彩公司来做。公司接到重任后,立即组织技术人员到现场实际勘查情况

考虑到数字工场周边环境入住都是国企白领,百强公司高科人才,对普通溶剂型环氧地坪漆带来的油漆气味比较敏感,金地彩凭借多年来丰富的施工经验为数字工场指定一款环氧无溶剂滚涂地坪,结合当时地面,金地彩把工序设定为八遍。(两遍底漆,两边砂浆,两遍腻子,两遍面漆)。

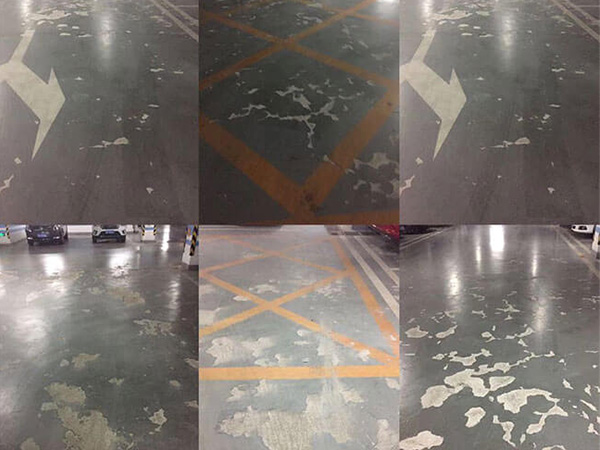

首先看看技术人员对基层检查的状况:

a)混凝土基础严重破损,强度不够 起砂起粉起壳明显没在C25以上,导致类似原因有一下几种情况。

b)在打混凝土用材的时候没用高标号的水泥;

c)混凝土基层与原环氧空鼓起翘严重;

d)局部磨损有坑(深度约1-5cm);

e) 起翘发现下面带有1-3mm的水泥浆,疑是在做混凝土基础的时候上面撒了一层水泥粉。

对于地面存在严重诸多问题,金地彩制定一下施工方案,制定的方案工程部派去的施工队伍须严格执行,甲乙双方监理检查共同现场检查。

地坪基面要求、实际情况及环氧地坪设计建议基层要求及检查方法

1.对基层的要求:

基层处理:打磨清除表面的水泥浮浆和起壳松散层,并用金地彩高固含S-100型加强型底油进行修补处理,使基面达到均一、致密、水平和平整。

环氧树脂地坪漆涂料为金地彩无溶剂型高固含耐磨地坪漆。

环氧树脂涂料质量应符合现行规范要求。

各部位环氧地坪漆厚度应符合设计要求。

施工质量应达到现行国家建筑工程施工质量验收标准的涂饰标准。

其它防火等级、有害物质限量等应符合现行国家规范标准要求。

交通标线包括停车位线、路口线、导向线、诱导线等,采用道路特种标线漆,标线线宽、线长、厚度应符合设计要求,标线涂料应符合现行规范要求。

交通标志平面布设严格按设计及现行相关规范进行,力求做到标志齐全、功能完整。

2.基层状况检查项目及方法

环氧地坪施工结果与基层的质量密切相关,须认真检查待施工区域的基层,并符合环氧地坪施工基层的基本要求,才能进行下一步的施工。基层的检查内容包括混凝土的抗压强度,抗拉强度,含水率,表面受污染状况,表面平整度等,基层的检测方法---基层状况检查表(附表1)。如果基层状况没有达到合格,则对其需要进行处理。

地坪设计要求:

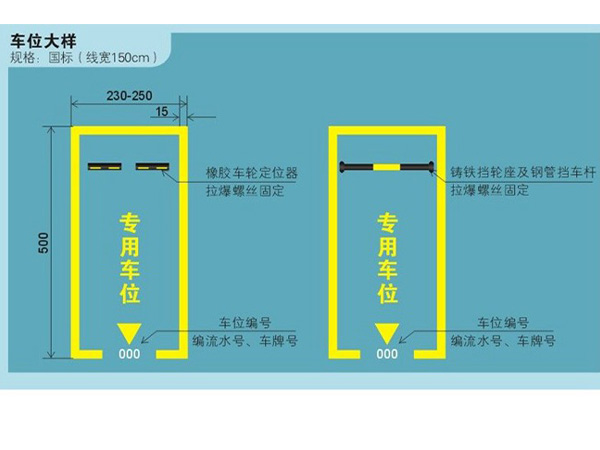

◆ :环氧树脂降噪防滑撒砂地坪(车辆上下车坡道3-4mm)

◆ :环氧树脂砂浆地坪(平涂)(行停车区与辅助区2mm)

◆ :环氧树脂砂浆地坪(平涂)(停车区与辅助区2mm)

施工工艺详情及计划(车位划线及交通设施安装)

1.工艺流程

A. 施工方法

1、施工准备\清理现场

当面涂层固化,面层可进行作业后,在划线的位置将地面清理,不可开残留灰尘。

2、线条定位\铺设线框

现场清理完毕,既按照甲方要求进行线条定位,定位准确;并采用美纹胶铺设线框,注意美纹胶与地面完全接触,防止划线材料外溢破坏地坪表面颜色。

3、一道涂装

线框铺设完毕后,既采用划线环氧涂料在线框内涂刷,施工时注意涂料不往外溅,并涂刷均匀。

4、清理维护\养护

面涂完成后将有关施工材料、工具搬离现场,严密封闭保护完成饰面,至少24小时后才可允许人进入行走。并不可带进泥沙,漆膜完成固化一般需7天时间,期间应避免进行其他工程施工、搬运、安装等施工。

5、整个车位划线及安装设施计划15天全部完工 投入施工人员8人,现场派驻工程技术人员现场监督,以保证工程质量及工程进度顺利完成。

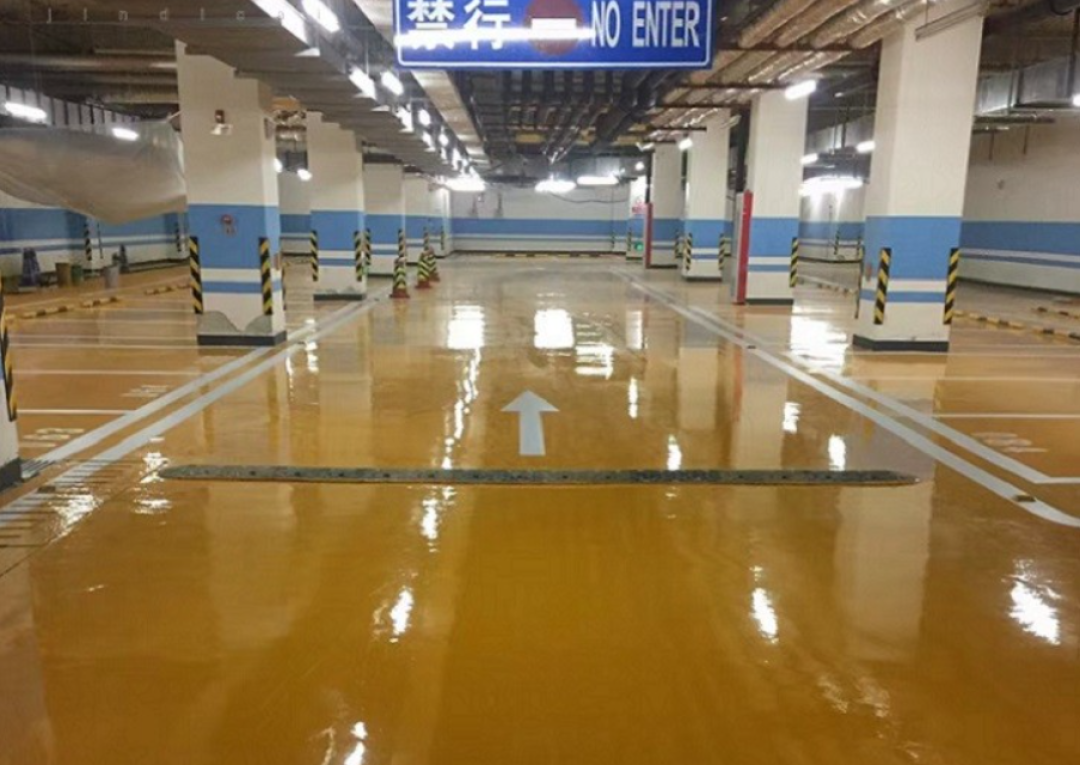

经过30天同仁们努力奋战,圆满按时完成甲方的任务,亦庄停车场项目顺利完成验收,再次感谢(京开集团)的通力合作与大力支持,金地彩继续秉承着专业、敬业、创新的企业精神,以周到的服务、良好的信誉;一如既往为新老客户提供满意的服务。我们在两年的保质期内几次定期巡查,在没发现有一处起壳起灰,松动等现象,从此经开集团给了我们的信任于认可,又给我们介绍了几个项目,我作为公司的业务经理能看到这些成绩,心里非常的高兴于鼓励。

公司业务电话: 13011898129 孙经理

公司官网:www.http://jindicai.com

分享到:
