工程案例
大兴西红门橡树湾#6011地块配电房,机房防静电地坪漆圆满完工
一、工程概况
1. 工程名称:大兴区西红门橡树湾#6011地块环氧防静电地坪漆工程。工程地点:北京市大兴区西红门橡树湾#6011地块。
2. 施工范围:地块内共计100余间独立房间,房间面积差异较大,最小仅几平方米,多数为十几平方米,整体施工区域分散、户型狭小、作业面碎片化。
3. 施工内容:环氧防静电地坪漆全流程施工,涵盖基层处理、导电底漆涂刷、导电铜箔铺设、环氧中涂砂浆找平、防静电自流平面漆施工及整体接地导通处理。
4. 施工周期:总工期2个月,受施工环境、房间数量多、单室面积小等因素影响,施工节奏紧凑、工序衔接难度大。
二、施工环境与难点分析(核心突出环境艰难)
本项目施工环境复杂、作业条件受限,为地坪施工带来多重挑战,是导致工期延长的核心因素,具体难点如下:
1. 施工区域碎片化,作业效率极低:共计100余间独立房间,单室面积小(几㎡-十几㎡为主),无大面积连贯作业面,需逐间施工、逐间清理、逐间养护,设备搬运、材料转运频繁,大幅降低施工效率,无法采用大面积机械化作业,全程以人工精细化操作为主。
2. 空间狭小,施工操作受限:多数房间开间小、进深短,大型打磨机、镘涂设备无法进入,仅能使用小型手持打磨机、微型刮板等工具施工,阴阳角、边角区域需手工精细处理,施工难度翻倍、耗时显著增加。
3. 工序交叉多,环境管控难度大:项目同期存在其他工种交叉作业,施工区域粉尘多、杂物杂,需反复清理房间内浮灰、杂物;同时室内通风条件差,温湿度波动大,需额外增加除湿、通风设备保障施工环境达标,进一步延长施工周期。
4. 防静电工艺要求高,精细化管控严苛:环氧防静电地坪需精准铺设导电铜箔、保障接地导通,每间房间均需独立完成铜箔网格铺设、电阻检测,100余间房间需逐间校验导电性能,检测点位多、调试难度大,任何一间不合格均需返工整改。

三、施工部署与工艺实施
面对艰难施工环境,项目部优化施工方案、细化工序管控,采用“逐间推进、分层施工、逐间验收”模式,保障施工质量与进度,具体施工流程如下:
1. 基层精细化处理:针对100余间房间基层,采用小型手持打磨机逐间打磨,清除浮浆、油污、松散颗粒;对裂缝、坑洼部位用环氧修补砂浆填补找平;用含水率检测仪逐间检测,确保基层含水率≤8%,达标后方可进入下一道工序。
2. 导电底漆施工:按配比调配环氧防静电底漆,采用羊毛滚筒逐间滚涂,确保底漆均匀渗透基层、封闭毛细孔,增强基层附着力与导电基础性能,每间底漆固化后均进行电阻初检。
3. 导电铜箔铺设:按规范在每间房间铺设导电铜箔网格,确保铜箔搭接牢固、与接地端子可靠连接,形成完整导电通路;逐间检测接地电阻,保障静电泄放通畅,满足防静电技术要求。
4. 环氧中涂砂浆施工:调配环氧中涂与石英砂混合料,采用刮板逐间刮涂找平,填补基层细微缺陷,固化后精细打磨除尘,为面漆施工奠定平整基础。

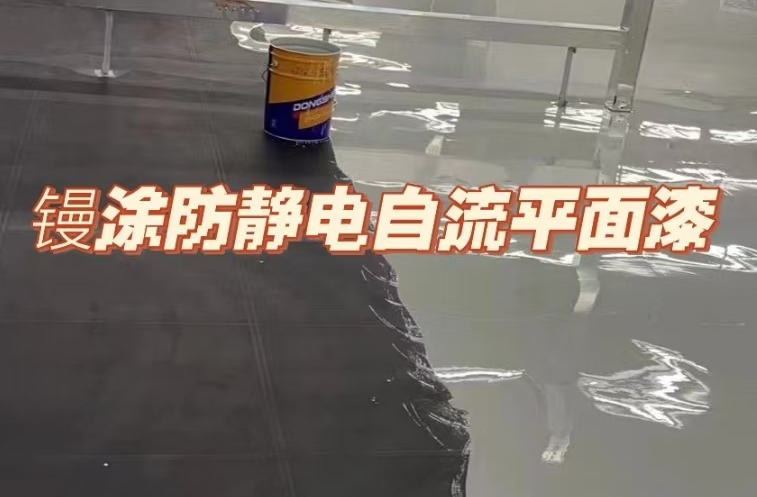

5. 防静电自流平面漆施工:调配防静电环氧自流平面漆,用微型镘刀逐间均匀摊铺,控制面漆厚度与平整度,避免流挂、气泡、漏涂等问题;施工后封闭房间养护,防止粉尘污染与外力磕碰。
6. 成品保护与验收:每间房间面漆施工完成后,设置警示标识、封闭养护,24小时后可上人,7天内禁止重物碾压;逐间开展外观、平整度、防静电性能检测,全部达标后完成成品保护移交。

四、质量管控与成果
1. 质量管控措施:建立“逐间验收、分层管控”机制,每道工序完成后均进行自检、互检、专检;重点把控导电性能、基层含水率、涂层附着力等关键指标,对不合格部位立即整改,确保100余间房间均符合环氧防静电地坪施工规范。

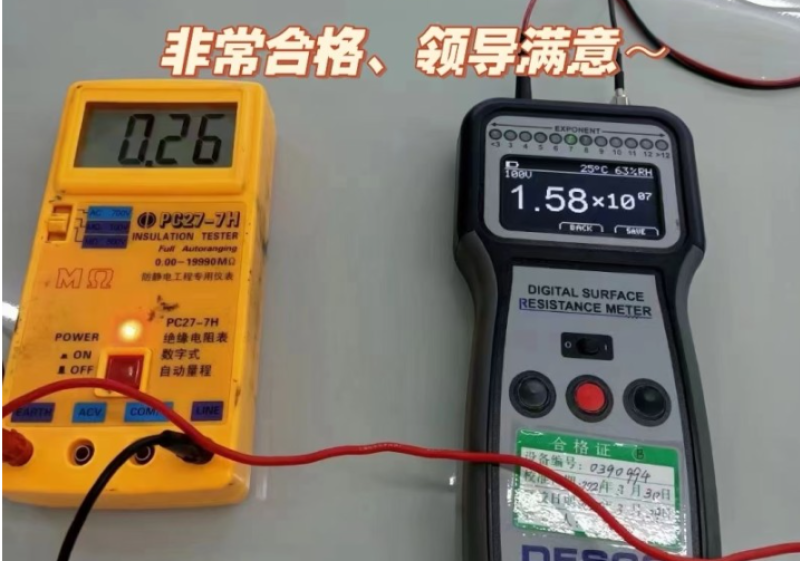

2. 施工成果:历经2个月攻坚克难,完成100余间房间环氧防静电地坪施工,所有房间地坪表面平整光滑、色泽均匀、无气泡、无开裂、无起壳;防静电性能达标,表面电阻、接地电阻均满足设计要求,整体工程质量合格,顺利通过验收。
五、施工总结与经验
本项目因房间数量多、单室面积小、作业空间狭窄、环境复杂等艰难条件,施工周期长达2个月,全程以人工精细化作业为主,工序繁琐、管控难度大。通过优化施工部署、强化逐间管控、严控工艺细节,成功克服多重施工难点,圆满完成环氧防静电地坪施工任务。
本次施工积累了小面积、多房间、碎片化区域地坪施工的宝贵经验:针对分散式狭小作业面,需采用“化整为零、逐间攻坚”模式;精细化把控防静电地坪导电工艺,确保每间房间导电通路完整;加强现场环境管控与成品保护,保障施工质量与成品效果。后续将总结本次经验,优化狭小空间地坪施工方案,提升复杂环境下的施工效率与质量管控水平。
我可以帮你把这份总结精简成简洁版(适合快速汇报),突出“100余间小房间、2个月攻坚、环境艰难”核心亮点,需要吗?
